為認真貫徹集團“搶抓淮河流域戰略資源,全力構建淮河入海門戶港口”的指示精神,進一步加快京杭大運河宿遷市宿豫區碼頭項目建設,積極實施集團提出的“十四五”海河聯運宏偉規劃,鹽城港集團宿遷項目工作組按照集團主要領導倡導的“格局大、步子實、效果好”外派工作總要求,堅持“開局高站位、規劃高標準、追求好效果”的工作理念,克服疫情影響大、基礎條件弱、政策管控嚴等項目建設不利因素,精準謀思路,篤定抓落實,勇毅邁大步,經過近三個月的努力,老碼頭緊鑼密鼓搶抓維修,迅速煥發新生;新項目有條不紊科學籌劃,順利推進、取得了較好業績,用實際行動向鹽城港集團成立2周年獻上了一份厚禮。

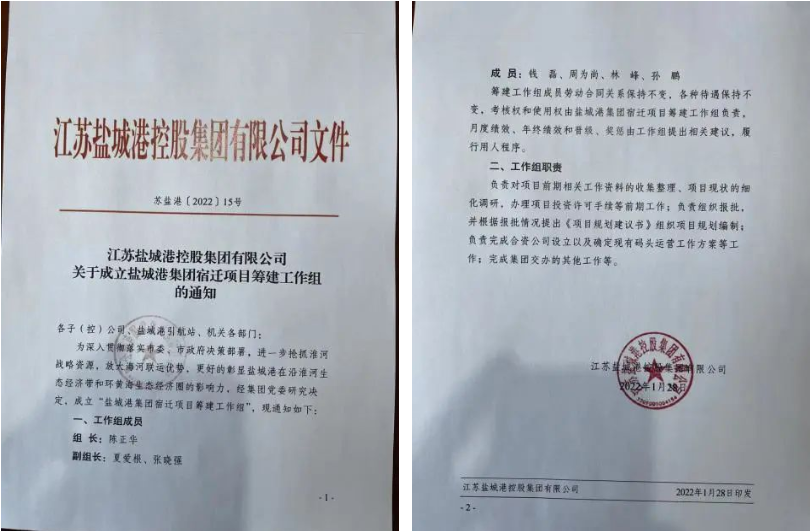

1月28日,鹽城港集團黨委研究成立了宿遷項目籌建工作組;

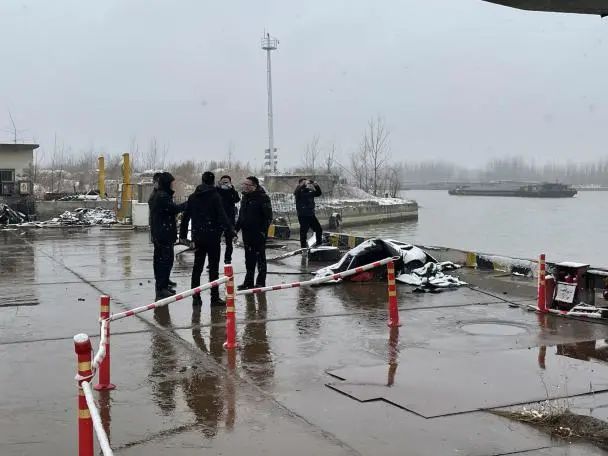

2月7日,鹽城港集團宿遷項目工作組開赴宿遷市宿豫區正式開展工作;

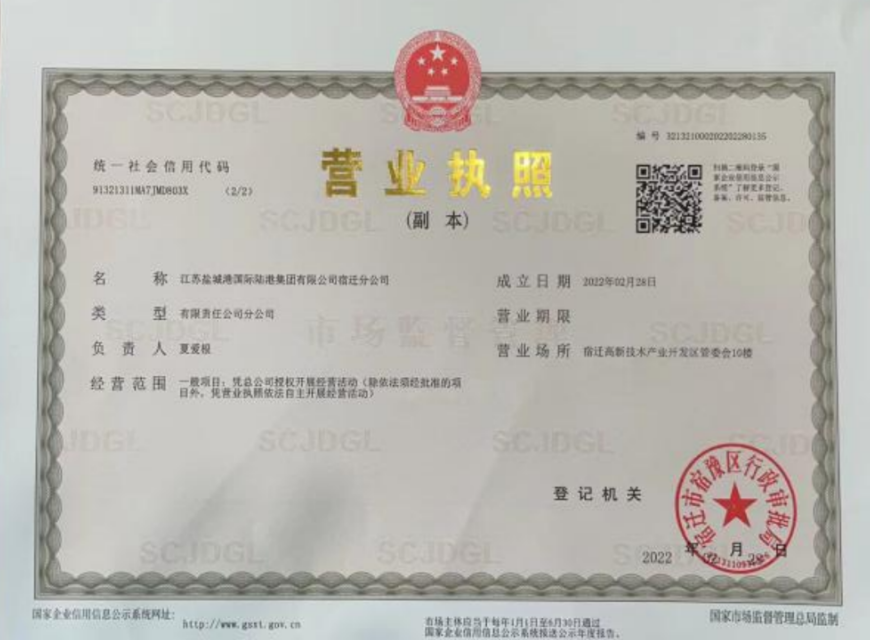

2月28日,江蘇鹽城港國際陸港集團宿遷分公司成立;
3月13日,鹽城港宿遷港口擴建項目技術方案第一次論證會召開;

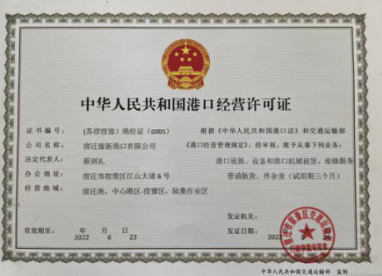

3月26日,獲得宿遷市交通行政主管部門頒發的老碼頭試運營許可證;
3月28日,中共江蘇鹽城港國際陸港集團宿遷分公司黨支部成立;
4月9日,鹽城港宿遷港口擴建項目技術方案第二次論證會召開;
4月26日,鹽城港宿遷港口擴建項目《可行性研究報告》編制完成;
4月30日,鹽城港集團宿遷項目工作組,正式組織展開京杭大運河東岸公共碼頭整體規劃工作;
5月15日,鹽城港集團、宿豫區政府戰略合作協議經雙方履行決策程序,正式達成;
5月17日,宿豫區陸集港區(老碼頭)命名為“鹽城港宿遷高新港”;
5月28日,鹽城港宿遷高新港老碼頭停業近八年后,首次試驗性作業即創造了,2小時完成5件超大件(單件大于100噸)的裝卸任務。同時,實現了宿遷市京杭大運河東岸港口大件吊裝業務“零”突破;
6月2日,鹽城港宿遷高新港創造了,2*10T泊位單日裝卸散貨7300噸的宿遷市運河東岸碼頭日作業紀錄;
截至6月12日,鹽城港宿遷高新港試驗性作業9天,累計完成貨物吞吐量4.6萬噸,日均吞吐量達到了碼頭原設計能力的近三倍。
